- 60% transformasi SAP S/4HANA melampaui anggaran dan jadwal, dengan durasi rata-rata 30% lebih lama dari rencana.
- Jasa implementasi SAP Business One bisa mencapai 1 sampai 5 kali biaya lisensi tahunan.
- Gartner memprediksi lebih dari 70% inisiatif ERP baru gagal memenuhi tujuan business case awal pada 2027.
- Mekari Officeless hadir sebagai extended ERP untuk inventory management dan procurement tanpa membongkar core ERP.
Proyek ERP sebenarnya makin terkendali. Laporan Panorama Consulting 2026 atas 170 organisasi mencatat lebih dari seperempat proyek melebihi anggaran. Durasi mediannya sembilan bulan. Dua tahun sebelumnya, laporan yang sama masih mencatat median 15,5 bulan.
Gambaran itu berubah ketika kita melihat SAP secara khusus. Studi Horváth terhadap 200 eksekutif menemukan 60% transformasi SAP S/4HANA melampaui anggaran dan jadwal. Kurang dari satu dari sepuluh perusahaan menyelesaikannya tepat waktu.
Kesenjangan ini menjelaskan satu hal. SAP implementation cost tidak ditentukan oleh harga lisensi. Ia ditentukan oleh seberapa banyak proses bisnis yang dipaksa masuk ke dalam satu proyek.
Benarkah SAP Business One implementation cost sebatas harga lisensi per user?
Harga lisensi adalah angka yang paling mudah ditemukan, tapi juga angka yang paling “menyesatkan”.
Untuk SAP Business One, lisensi perpetual berkisar USD 1.357 sampai USD 3.213 per user, ditambah maintenance tahunan 18 sampai 20%. Versi cloud berkisar USD 110 sampai USD 219 per user per bulan.
Angka ini berasal dari Costbench per Agustus 2026. Perlu dicatat, SAP tidak mempublikasikan price list resmi. Harga akhir ditentukan partner.
Nyatanya, tagihan lisensi dan maintenance ini masih harus ditambah dengan harga jasa implementasi. Menurut ERP Research, jasa implementasi SAP Business One berkisar USD 15.000 sampai USD 150.000, dengan timeline 3 sampai 6 bulan. Partner umumnya menagih USD 150 sampai USD 250 per jam.
ERP Research mencatat biaya implementasi biasanya mencapai 1 sampai 5 kali biaya lisensi tahunan. Artinya, perusahaan yang hanya membandingkan harga per user sedang membandingkan bagian terkecil dari anggarannya.

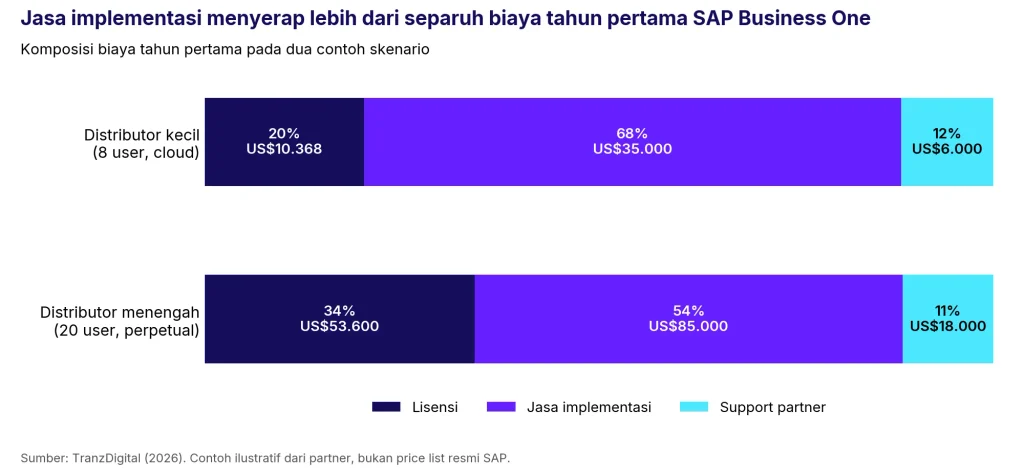

Dua contoh skenario dari TranzDigital, salah satu partner SAP, memperlihatkan pola yang sama. Pada distributor kecil dengan 8 user, jasa implementasi menyerap 68% biaya tahun pertama. Pada distributor menengah dengan 20 user, porsinya 54%.

Belum lagi beberapa biaya yang jarang masuk proposal seperti: migrasi data, integrasi dengan sistem lama, pelatihan, dan waktu karyawan internal yang tersedot ke proyek.
Semua ini tetap terhitung sebagai cost yang tidak tertulis di quotation, karena bentuknya waktu.
Mengapa SAP implementation cost hampir selalu meleset dari proposal awal?
Jawaban yang populer adalah teknologinya rumit, namun data menunjukkan hal lain.

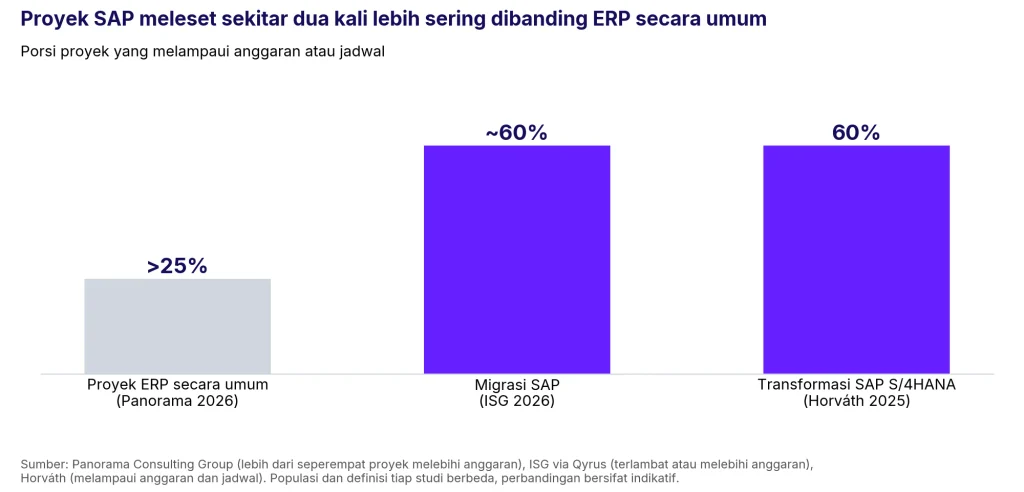

Dalam studi Horváth, 78% responden mengakui terlalu banyak topik dimasukkan ke dalam transformasi. Selain itu proyek rata-rata berjalan 30% lebih lama dari timeline yang direncanakan. Dua pertiga responden juga tidak puas dengan kualitas hasilnya.
Temuan ini tidak berdiri sendiri. Laporan ISG State of SAP Migrations 2026, sebagaimana dikutip Qyrus, menemukan hampir 60% proyek migrasi SAP terlambat atau melebihi anggaran. Survei itu melibatkan lebih dari 200 pengambil keputusan senior di perusahaan global.

Hambatan terbesarnya pun bukan soal software. Rincian studi Horváth yang dikutip MyBusinessFuture menempatkan perubahan proses bisnis di urutan pertama (49%). Disusul kustomisasi yang menumpuk puluhan tahun (44%) dan resistensi organisasi (37%).
Polanya jelas. Biaya membengkak ketika proyek ERP diperlakukan sebagai wadah untuk semua kebutuhan. Setiap divisi menitipkan prosesnya. Setiap titipan menambah kustomisasi, pengujian, dan jam konsultan.
Tekanan waktu memperparah situasi. Dukungan mainstream untuk SAP ECC berakhir pada 2027. Qyrus mencatat 55% pelanggan SAP sudah men-deploy S/4HANA dalam suatu bentuk, tetapi hanya 34% yang benar-benar menyelesaikan transisinya. Banyak perusahaan kini bernegosiasi dengan tenggat, bukan dengan kebutuhan.
Apakah proses implementasi SAP yang panjang menjamin hasil sesuai business case?
Ada anggapan bahwa proyek yang lama berarti proyek yang matang. Buktinya tidak mendukung.
Gartner memprediksi pada 2027 lebih dari 70% inisiatif ERP yang baru diimplementasikan akan gagal memenuhi tujuan business case awalnya. Salah satu alasannya, banyak inisiatif ERP dibangun sebagai sistem monolitik berdasarkan asumsi tim IT.
Perlu dicatat bahwa ini hanya prediksi, bukan hasil pengukuran. Namun arahnya konsisten dengan temuan Horváth dan ISG.
Kasus Lidl memberi gambaran paling konkret. Peritel asal Jerman ini memulai proyek SAP bernama eLWIS pada 2011. Sekitar 1.000 staf dan ratusan konsultan terlibat. Pada Juli 2018, proyek dihentikan. Consultancy.uk melaporkan estimasi biaya yang hangus sekitar €500 juta. Angka ini berasal dari pemberitaan Handelsblatt dan tidak pernah dikonfirmasi oleh Lidl maupun SAP.
Yang menarik adalah akar masalahnya. Menurut RetailDetail, sistem stok Lidl berbasis harga beli, sedangkan software SAP berbasis harga jual. Lidl memilih mengubah software, bukan prosesnya. Tujuh tahun kemudian, mereka kembali ke sistem lama.
Proyek sebesar itu tidak terpakai karena modul keuangan atau konsolidasi laporan. Mereka kembali ke sistem lama karena satu logika inventory yang tidak cocok dengan standar ERP.
Semakin unik proses operasional sebuah perusahaan, semakin mahal memaksanya masuk ke dalam core.
Haruskah inventory management dan procurement menunggu core ERP selesai?
Di sinilah perbandingan biaya menjadi relevan.
Average cost of inventory management system berada di kelas yang sangat berbeda dari proyek ERP. Brahmin Solutions mencatat rata-rata sekitar US$150 per user per bulan untuk lisensi software saja, dari perbandingan lebih dari 80 produk. Data Capterra yang dikutip The NineHertz menunjukkan paket entry rata-rata US262perbulan.Paketenterpriserata-rataUS2.181 per bulan.
Angka-angka itu bukan ajakan untuk mengganti ERP dengan aplikasi inventory murah. Sistem inventory yang berdiri sendiri justru melahirkan masalah baru: data terpisah, rekonsiliasi manual, dan shadow IT.
Pelajarannya ada di arsitektur. Kebutuhan inventory dan procurement berubah jauh lebih cepat daripada buku besar. Vendor baru, gudang baru, aturan approval baru. Jika setiap perubahan harus melewati kustomisasi core ERP, biayanya ikut tarif konsultan ERP.
Gartner sendiri menyarankan perusahaan untuk tidak hanya bergantung pada ERP dengan memanfaatkan otomasi dan orkestrasi proses bisnis. Pendekatan ini dikenal sebagai extended ERP. Core ERP dijaga tetap standar untuk keuangan dan pencatatan. Proses operasional yang unik dijalankan di lapisan terpisah yang terintegrasi.
Dengan cara ini, ruang lingkup proyek ERP mengecil. Dan ruang lingkup adalah variabel yang paling menentukan SAP implementation cost.
Mekari Officeless sebagai extended ERP yang dapat menekan SAP implementation cost
Mekari Officeless hadir sebagai extended ERP yang dirancang untuk mengisi customisasi yang mahal dan butuh waktu lama jika dijalankan dalam SAP. Mekari Officeless melengkapi SAP atau ERP lain yang sudah berjalan, bukan menggantikannya.
Untuk kebutuhan inventory management dan procurement, perannya mencakup:
- Solution accelerators. Aplikasi inventory dan procurement siap pakai yang bisa disesuaikan, sehingga tim tidak membangun dari nol.
- Source-to-Pay Management. Purchase requisition, purchase order, goods receipt, dan approval berjalan dalam satu alur yang terkontrol.
- Custom workflow dan No-Code AI app builder. Perubahan proses dilakukan di lapisan aplikasi, tanpa kustomisasi di dalam core ERP.
- Integrasi berbasis OpenAPI. Data stok dan transaksi pengadaan tetap tersinkron dengan SAP atau ERP yang sudah ada.
- Governance dan keamanan enterprise. Memenuhi standar ISO 27001 dan terdaftar PSE Kominfo, lengkap dengan audit trail.
Dampaknya terhadap anggaran bersifat struktural. Proses yang paling sering berubah dikeluarkan dari proyek ERP. Kustomisasi berkurang. Tim operasional tidak perlu menunggu go-live untuk mulai bekerja dengan sistem yang rapi.
Apa yang perlu ditanyakan sebelum menyetujui anggaran implementasi SAP?
SAP tetap pilihan yang kuat untuk core ERP. Yang perlu diuji adalah asumsi bahwa semua proses harus masuk ke dalamnya. Sebelum menandatangani proposal, ada tiga pertanyaan yang layak dievaluasi:
- Proses mana yang benar-benar harus ada di core ERP? Keuangan dan pencatatan hampir pasti iya. Alur approval pengadaan atau logika stok yang unik belum tentu.
- Berapa cadangan anggaran dan waktu yang realistis? Jika proyek rata-rata 30% lebih lama dari rencana, proposal tanpa cadangan adalah proposal yang optimistis. Lebih dari 40% responden Horváth mengaku akan menaikkan anggaran sejak awal jika bisa mengulang.
- Siapa pemilik proses bisnis setelah go-live? Hambatan terbesar adalah perubahan proses, bukan software. Tanpa pemilik yang jelas, business case berhenti di dokumen.
Jika ketiga jawabannya belum jelas, masalahnya bukan pada harga lisensi. Masalahnya ada pada ruang lingkup, dan hal ini masih sangat bisa dikendalikan di luar SAP.
References and methodology
Methodology
Methodology
Articles published by Mekari Officeless are developed using trusted sources, including official data, company reports, academic research, and insights from industry practitioners. Whenever possible, we refer directly to primary sources before drawing conclusions. Our editorial team reviews and verifies the information to ensure accuracy and relevance. All references are listed so readers can trace each piece of information back to its original source.
Our editorial standards
Our editorial standards
- Primary source first: We consult official product documentation and pricing pages directly, not secondhand summaries or aggregator sites.
- Fact-checking: All product features, pricing, and claims are cross-verified against each platform’s official website at the time of writing.
- No paid placement: Tools are selected based on relevance and fit for Indonesian businesses, not commercial arrangements. Mekari Officeless is included as a first-party product and is transparently labeled as such.
- Regular review: Articles are periodically updated to reflect product changes or shifts in market relevance.
References
References
Panorama Consulting Group. (2026). The 2026 ERP Report.
Panorama Consulting Group. (2024). The 2024 ERP Report.
Gartner. (2025). What IT Leaders Must Do to Avoid Disappointing ERP Initiatives.
Qyrus. (2026). Why SAP S/4HANA Migrations Miss Their Deadline.
ERP Research. (2026). SAP Business One Pricing.
ERP Research UK. (2026). SAP Business One Cost.
